torstai 29. marraskuuta 2012

Puoli taloa pressun alla

Betonivalu on suojattu styroksilla ja puolitaloa on nyt katettu pressuilla. Siellä tehdään nyt ensimmäiset väliseinävalut sitten, kun betoni on riittävästi kuivunut. Poistin vahingossa kameran muistikortilta pressutallin sisältä otetut kuvat, mutta tässä pari kuvaa ulkopuolelta.

keskiviikko 28. marraskuuta 2012

Alapohjan valut 22m3 tehtiin 3 tunnissa

Alapohjan isompi valaminen saatiin tänä aamuna tehtyä. Kyllä on huojentunut olo, kun asiat meni taas hienosti ja aika nopeastikin. Ensimmäinen betoniauto tuli tontille tasan klo 9:00 niin kuin oli sovittukin, ja viimeinen lähti pesun jälkeen pois klo 11:50.

Nyt tehdyn valun päälle tulee sitten vielä styroksi ja sen päälle 8 cm valu, jonka sisään tulee lattialämmitysputket. Ne on mukavampi tehdä "sisätiloissa", sitten kun on jo ontelolaatat päällä kattona. Tässä kuvia tältä päivää:


Aamulla maassa vähän lunta.


2-kertaista raudoitusta, joista hakasen alalaita hitsattu, ylälaita langalla kiinni. Millään muulla tapaa tätä ei vissiin pysty tekemään? Jos solmii alalaidan, tuki kaatuu nurin kun siihen astuu päälle.


Betonin pumppaus alkamassa.


Ensimmäiset betonit lattiassa.


Sama paikka sliipattuna.


Kodinhoitohuoneen lattiaan tulossa betonia.


Betonin vibraus käynnissä.


Betonin sliippaus käynnissä.


Sama paikka valmiina. Edessä tekninen tila, sitten kodinhoitohuone, sitten käytävä poikittain, sen takana kph ja sauna.


Tässä kohtaa piti arvata, paljonko vielä tilataan lisää? 3 kuutiota oli aika hyvä arvaus, siitä ehkä puoli kuutiota dumpattiin ympäryskaivantoon, joka on pidetty vielä yhdestä kohtaa ilman täyttöjä (ei toki kaadettu ylijäämiä salaojien päälle, vaan kauemmas niistä, lossausten takia kuopasta tuli vähän suurempi kuin piti).


Tämä kuva otettu tasan klo 12:00. Kolmen tunnin valuhomma on ohi.


Pakkasta oli valun päättyessä -1,4C ja ilmankosteus 93%.

tiistai 27. marraskuuta 2012

Klo 22:30 betoniraudoitukset tehty!

Betoniraudoitukset vihdoin valmiit! Huomenna klo 09:00 tulee ensimmäinen betoniauto ja hyvin tässä ehtii vielä nukkuakin ennen sitä.

Eli kaikki meni ihan nappiin!

Lämpötila kääntyi pakkaselle (tontilla lämpömittari näytti -0,2C) ja millin verran satoi äsken lunta maahan. Valokuvia sitten huomenissa, nyt ei pimeässä saanut enää kameralle oikein mitään.

maanantai 26. marraskuuta 2012

Kiire! Lumisade ja alapohjan valu lähestyy!

Huomenna aamulla pitää tehdä vielä viimeinen ilmoitus ja varmistus Lujabetonille, että saadaanko alapohjan valu tehtyä ylihuomenna keskiviikkona. Tarkoitus olisi tehdä se silloin, koska se on näillä näkymin viimeinen päivä, milloin ison valun pystyy vielä tekemään. Sen jälkeen tulee talvi, yli 10 senttiä lunta on luvattu Vantaallekin, ja pakkaspäiviä riittää eteenpäin niin pitkälti kuin sääennustuksia riittää. Ei edes päivisin lämpötila nouse nollan yläpuolelle, joten lumi ei pääse sulamaan pois. Ilmeisesti talvi alkaa tänä vuonna tästä.

Tänään alapohjan betoniraudoitukset näyttivät tältä:


Alapohjan ristikkoraudoituksen eka kerros alkamassa.

Alapohjaan valun paksuus on siis 18 cm ja siihen tulee 2 kerrosta ristikkorautaa. Reunoihin tulee hakasia (ne jotka kannattavat ylintä kerrosta laidoista) 250mm välein niin pitkälti kuin valun reunaa riittää. Ja sitä riittää yli 50 metriä. Eli jonkin verran tässä on hommaa vielä jäljellä...

Mutta eiköhän tästä kuitenkin selvitä. Ihan jo silläkin perusteella, että tässä on jo selvitty aika paljon monesta muustakin...

Mutta jos kävisi se huonompi vaihtoehto, että alapohjan valuja ei ylihuomenna saada tehtyä, sitten ei myöskään saada tehtyä valun päälle tulevaa väliseinää, joka lämpimän varaston puolella kannattelee ontelolaattoja, ja silloin ei pystyttäisi ottamaan ontelolaattoja vastaan viikolla 50, ja sitten ei saada kellariin kattoa päälle talveksi. Sitten ei myöskään tehtäisi kellarin sisäpuolisia töitä talven aikana.

Joten lähdetään siis siitä, että sen alapohjan valun on pakko tapahtua ylihuomenna.

lauantai 24. marraskuuta 2012

Nettikaapelivaraus ja styrokseja paikoilleen

Tänään laitettiin nettikaapelille varaus ylijääneestä 40mm vesiputkesta, joka vedettiin tyhjänä parin metrin päähän Soneran valokuitukaapelin kaivosta. Kysyin nytkin, josko voisi liittyä, kun Soneran kaivo jäi keskelle vesiliittymäkaivantoa, mutta liittymishinta ja kk-hinta olivat aivan liian kalliit. Eli liittyminen 6000 euroa ja kk-maksu satasen kuussa. Sillä siis valokuitukaapelin olisi saanut. Mutta jään odottamaan, jos tulevaisuudessa hinnat vähän halpenevat. Sitä ennen meille ei tule mitään kaapelia, sillä perinteistä kaapelia en ajatellut ottaa. Langattomallakin netillä pärjää ihan hyvin, ja nopeutta saa edullisesti esim. 20 megaa maksaa nyt noin 12 euroa kuussa. Tässä kuvia tältä päivältä:


Ylimääräistä vesijohtoa valokuidun vetämistä silmällä pitäen.


Tyhjä vesiputki menee kellarin tekniseen huoneeseen.


Ja toinen pää menee löysällä kysymysmerkin muotoon vedettynä Soneran kaivolle. Tai tuo sininen on vasilaitoksen sulku, josta on parisen metriä Soneran kaivolle, joka on kadulla. Tyhjä putki on tulpattu uretaanivaahdolla ja roudarin teipillä.


Viemäriputken läpivienti.


Ylimääräiset styroksin palat laitoin lämmittämään likakaivoa ja sadevesikaivoa. Tosin tulee niiden ympärille lähelle maanpintaan vielä kunnolliset styroksit myöskin.


Reikäpannat putkien ympärillä. Niistä putket kannakoituvat alapohjan betonivaluun.


Lisää alapohjan viemäriputkia.

perjantai 23. marraskuuta 2012

Alapohjan styroksit ja viemäriputkia

Tällä hetkellä alapohjan styroksit on saatu paikoilleen ja viemäriputkia asetellaan. Anturan päällä ja alimman harkon alla olevien bitumikermien helmat on käännetty styrokin reunojen päälle. Seuraavaksi tulee putkien päälle alapohjan valun raudoitukset.


Kellarin ulkovarasto, ensin piti tulla kylmä, mutta nyt on tarvittaessa lämmin.


Etualalla tekninen tila ja kodari, taaempana kph ja sauna.


Putkiläpiviennit kodariin.


Putkihässäkkää kellarin WC:n kohdalla.

maanantai 19. marraskuuta 2012

Ympärystäyttöjä

Tänään on asennettu suojamaadoituskaapeli ja tehty ympärystäytöt sepelillä ja sen ympäri laitettu multa- ja savimaata jota jätettiin vähän ajamatta pois kaatopaikalle. Sepeli tuli nauhakuljetusautolla, multaa nosteltiin traktorin etukauhalla. Rentun Ruusun Teemu oli harjoittelemassa uuden traktorinsa käyttöä. Osassa taloa puuttuu vielä bitumikermi ja styroksit kellarin seinästä, joten loput täytöt tehdään joskus myöhemmin. Tässä kuvia tältä päivää:


Multaa sepelin ympärille.


Sepelin ympärillä suodatinkangas estää maa-aineksen pääsyn salaojiin. Sepelikerroksesta tuli vähän laajempi mitä rakennuskuvissa oli.


Lopulta piha oli niin kuraisen pehmeä, että traktori alkoi painua. Onneksi oli neliveto.


C16-suojamaadoituskaapeli kytkettiin hitsatulla pultilla autokatoksen paaluihin. Pisin paalu on 16 metriä. Pitäisi olla tehokas maadoitus.

lauantai 17. marraskuuta 2012

Vesiliittymästä 50 tonnin lasku = Suomen ennätys???

Rakentamisessa yleensä sattuu yllätyksiä, joista voi seurata aikataulu- ja kustannusylityksiä. Niitä sattuu ihan ammattimiehille ja isoillekin yrityksille, mutta eipä taida yhtään omakotitaloprojektiakaan olla koskaan mennyt niin nappiin, etteikö olisi lainkaan sattunut budjettiylityksiä? Tämän taloprojektin yksi yllätys oli vesiliittymän kaivaminen tontille. Se toki tiedettiin hankalaksi, mutta alunperin viikon työ venyi lopulta 2 viikon mittaiseksi. Oletettavasti kustannukset kasvoivat samassa suhteessa.

Jos sama työ tehtäisiin nyt uudestaan, niin osattaisiinko toisella kerralla jotain tehdä paremmin tai eri tavalla? Ei välttämättä. Jos rakentajalla ei ole jotain taikakeinoa, jolla voisi etukäteen kurkistella tien alle, niin silloin on pakko luottaa vesilaitoksen kuviin ja piirustuksiin. Valitettavasti Rekolassa vesiputket ovat jo vuosimallia 1969. Siltä ajalta ei luotettavia ja täysin paikkaansa pitäviä kuvia ole enää saatavilla. Aina kun vesiputki löytyy, se voi olla 2-3 metriä väärässä paikassa tai aivan väärän tyyppinen. Silloin pitää etsiä uudestaan ja uudestaan aina niin kauan, että sopivan tyyppinen putki löytyy. Jos kaivuutyö pysyy 5 metrin ympyrän säteen sisällä (siis ympyrän, joka on 10m halkaisijaltaan), silloin rakentaja maksaa kaiken. Näin kävi tälläkin kertaa. Alempana listaa kustannuksista.

Listalla olevista kuluista liikennevalopylvään kaatumisesta olen jo tehnyt vahinkoilmoituksen, mutta ensimmäinen päätös oli hylkäävä. Olen toimittanut lisäselvitystä ja valittanut vakuutusyhtiön päätöksestä, mutta aika näyttää miten käy. Jos vakuutusyhtiö ei korvaa mitään, sitten liikennevalotolpan kaatumisesta johtuva tonnin lasku jää itselle maksettavaksi. Muita vahinkoja ei sattunut. Jälkikäteen(kin) katsottuna se oli melkoinen ihme. Tien alla sentään risteili kaikenlaiset puhelin-, sähkö-, valokuitu-, kaukolämpö-, ja vesiputket ihan miten sattui ja kaikki eri korkeuksilla. Osa oli kuvissa täysin näkymättömiä "kuolleita" piuhoja, joita säikähdettiin välillä kovastikin:


Eihän tässä kohdassa pitänyt olla mitään johtoja??? Huh... Onneksi kyseessä olikin vain käytöstä poistettu puhelinjohto, jota ei oltu purettu pois maan alta. Oikeat vahingot edelleenkin nolla kappaletta.

Sen verran olisin toisella kaivamiskerralla viisaampi, että ottaisin rakennusvalvonnasta kaivuuluvat heti kerralla ihan vaikka kuukaudeksi. Vaikka olisi lähtökohtaisesti vain viikon työ. Nyt lupa oli anottu ensin vain viikoksi, jolloin sitä piti jatkaa kahteen kertaan. Luvan jatkaminen onnistui kätevästi puhelinsoitolla. Kuitenkin jokaisen puhelinsoiton hinta oli perästä saapuneen laskun mukaan 168,20 euroa.

Jos aikaisemminkin Rekolassa on muillakin rakentajilla saattanut kulua noin 30 tonnia vesiliittymän kaivuutöissä, niin nyt meni 20 tonnia paremmaksi. Taitaa olla jo lajissaan jo epävirallinen Suomen ennätys? Aika paljon halvemmaksi olisi tullut laittaa omalle tontille oma porakaivo ja jätevesisysteemit, mutta sellainen ei valitettavasti ole mahdollista. HSY:n veteen on aina pakko liittyä (maksoi mitä maksoi). HSY:n omilla nettisivuilla asiasta todetaan näin: "Vesihuoltolain mukaisesti vesihuoltolaitoksen toiminta-alueella olevan kiinteistön on liityttävä vesi- ja viemäriverkostoon.", tässä linkki, josta äskeinen lause on poimittu: Linkki HSY:n sivuille

Ja tässä tarkempaa kustannuserittelyä tästä projektista:

Kaivurit, autot, sepelit, savenajot, liikennemerkki- ja ajosiltavuokrat = 30.185,75€
HSY vesiliittymä, liittymismaksu = 4.610,65€
Vesiliittymän kytkentätyöt HSY:lle = 1.865,91€
Kaivuulupa, Vantaan kaupunki = 168,20€
Kaivuulupa 17.9-23.9 = 168,20€
Kaivuulupa 29.9-5.10.2012 = 168,20€
Imuauto vesiliittymän kaivuutyöt = 1.353,15€
Imuauto, jatkotyöt vesiliittymätöissä = 3.330,30€
Asfalttityöt vesiliittymätöissä = 2.950,16€
Liikennevalopylväs nurin vesiliittymätöissä = 997,04€
Työvoima- ja palkkakulut lapiomiehille = 4.060,00€
YHTEENSÄ = 49.857,56€

EDIT 28.01.2013:
Tein kaatuneesta liikennevalopylväästä kahteen kertaan korvaushakemuksen omalle vastuuvakuutusyhtiölleni (oletuksella että rakannuttaja vastaa viime kädessä kaikesta). Molemmat korvaushakemukset hylättiin. Sen jälkeen Maanrakennus Sillanpää Oy teki omalle vakuutusyhtiölleen korvaushakemuksen. Heidän hakemus hyväksyttiin. Tänään 28.1.2013 maansiirtoliike on hyvittänyt koko summan eli 997,04€ omalle tililleni (isot kiitokset Petrille :-), jolloin tämän jälkeen vesiliittymätöiden yhteishinnaksi jää 49.857,56€ - 997,04€ = 48.860,52€.

Vesilaitokselle on lähetetty 22.11.2012 kirjallinen reklamaatio, jonka he ovat puhelimitse kuitanneet vastaanotetuksi, mutta johon he eivät ole toistaiseksi vastanneet vielä mitään. Vastaus on kuitenkin samassa puhelussa eli tammikuussa 2013 luvattu lähettää. Joten odotellaan sitä - samalla oletan ja odotan, että myös vesilaitos tulisi kustannuksissa vastaan.
EDIT 28.01.2013 PÄÄTTYY.


Tässä kaivetaan Suomen kalleinta vesiliittymää?


Ilman miinaharavaa puhtaan veden putki olisi jäänyt tällä kertaa mahdollisesti kokonaan löytymättä. Lopulta se löytyi kaivannon sivusta, kun kaivuutyöt olivat jo menossa parin metrin päässä ohi. Toisella yrittämällä putki oli myös onneksi oikean tyyppinen, joten lopulta puhtaan veden kytkentä voitiin tehdä.

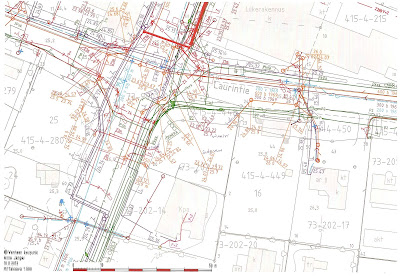

Tässä vielä kaikki johdot ja putket, joista mentiin ihan onnistuneesti läpi. Itse asiassa kahteenkin kertaan, kun ensimmäisellä kertaa saatiin liitettyä vain likavesi ja sadevesi. Puhtaan veden liitos onnistui vasta toisella yrityksellä.

Tässä vielä aikaisempi blogipäivitys tähän liittyen 21. syyskuulta. Silloin vielä luulin, että vesilaitoksen oma putki vuotaa, mutta ei se sitten Päijänteen vettä ollutkaan, vaan paikallista vettä. Vesilaitos lopulta kuunteli putken, ja ehjä se oli. Veden tulvimisesta kuitenkin selvittiin, niin kuin kaikeasta muustakin. Ainoa mistä ei selvitty ihan heti oli HSY:n väärät kuvat, josta johtuen vasta 2 viikon yrittämisen jälkeen saatiin oikean tyyppinen putki näkyville. Tässä tunnelmia syyskuulta: Melkein meinasi masennus iskeä

sunnuntai 11. marraskuuta 2012

Palkkiharkkojen raudoitusta ja seinien eristämistä

Tänään on jatkettu kellarin ulkoseinien eristämistä, mitä tein ihan itse ;-)

Lisäksi ylimmän rivin harkkoja eli palkkiharkkoja on raudoitettu, ja niistä on tarkoitus osa valaa umpeen ilmeisesti vielä tämän illan aikana. Itse tulin kotiin juhlistaman isänpäivää. Tässä tämän päivän kuvapäivitys:


Puolet kellarin seinistä eristetty.


Lähikuva eristeestä anturan päällä, jossa bitumin alla viistevalu.


Palkkiharkon nurkka. Sahattuu viistoon kahdesta harkosta.


Nurkkiin menee runsaasti rautaa.


Poikkirauta kannattaa 10mm harjateräkset oikealle korkeudelle valun sisällä.

lauantai 10. marraskuuta 2012

Viimeinen harkkorivi ja eristeitä ulkoseiniin

Tässä tämän päivän kuvapäivityksiä:


Bitumikermit seinällä (toiselta puolelta vielä puuttuu).


Ulkopuolelle EPS120 routa 100mm paksu.


Kantavan väliseinän 40-senttiä korkea yläpalkki valettu.


Viimeinen harkkokerros aloitettu.

torstai 8. marraskuuta 2012

Bitumikermiä kellarin seiniin

Hommat edenneet taas ihan mukavasti. Tänään on hallipuhaltimella kuivattu ulkoseiniä, ja sen jälkeen kosaanilla sulateltu bitumikermit ulkoseiniin kiinni. Anturan päälle on valettu pieni viistevalu, jotta seinän vierua valuva kosteus ohjautuu anturan ulkopinnalle. Tässä tilanne 8.11.2012:

Myöhemmin tähän bitumikermin päälle pystyyn tulee EPS 120 styroksi, 100mm paksua.

lauantai 3. marraskuuta 2012

Niin hyvä meno että WC nurin!

Jollain oli vissiin ollut viime perjantain-lauantain välisenä yönä niin hyvä meno päällä, tai muuten vaan tuplapyhistä johtuen energiaa niin paljon, että oli sitten ohi kulkiessaan tönäissyt työmaan Bajamajan nurin vieressä olevaan ojaan:

Onneksi orapihlaja-aita otti vastaan ja onneksi oli säiliökin sen verran tyhjä, että tavara pysyi säiliön sisällä. Mutta tyhjentää se pitää nyt kuitenkin, kun huussi on sen verran raskas, ettei sitä puolitäytenä oikein jaksa nostaa ojasta ylös. Eli imuauto ja puhdistus ja tai vaihto on tilattu kopin omistajalta eli Ykkösvessat Oy:ltä heti maanantaille. Hyvää tuuria oli myös sikäli, että timpurit ovat tiistaille asti lomalla, joten tämä jekku ei itse asiassa haittaa hommia ollenkaan. Myös WC:n tyhjennys olisi pitänyt jossain vaiheessa tilata kuitenkin, eli se hoidetaan nyt sitten tässä samalla.

Tässä olikin mennyt jo pitkän aikaa niin, ettei Rekolan keskustassa ole sattunut yhtään mitään. Nyt viime aikoina on ollut kuitenkin hiukan vilkkaampaa, eli viikko sitten joku oli käynyt Rengasliikkeen pihassa:

Vähän aikaisemmin joku oli myös yrittänyt erään liikkeen takaovesta sisään, siinä kuitenkaan onnistumatta. Kävinkin tänään Rengasliikkeen pitäjän kanssa juttelemassa, että tehdään ehkä vielä muutama pikkuparannus niin, että tilanne tästä taas rauhoittuu. Tähän asti menikin monta vuotta niin, ettei sattunut ainakaan liikekiinteistöissä mitään, mutta viime viikkoina on ollut Rekolan keskustassa hiukan vilkkaampaan.

Laitoin myös infotaulun kulmalle muutaman kuormalavan, että näkyy aidan takaakin nyt paremmin (että ei tarvitse välttämättä tontilla käydä - jos vaikka WC:kin pysyisi pystyssä?), että miten rakentaminen kellarissa eli kuopan pohjalla edistyy:

Toki talo nousee jossain vaiheessa sen verran, että se alkaa näkymään ihan muutenkin, mutta vielä ei olla niin pitkällä, nyt ei talven aikana mennä kellarin kattoa korkeammalle.
